Článek
Mostecký chrám Nanebevzetí Panny Marie je pozdně gotické halové trojlodí s vtaženými pilíři a emporem, jehož výzdoba nese renesanční reliéfy z let 1555–1570. Vyrůstal po ničivém požáru města z roku 1515: stavba začala roku 1517 podle plánů Jakuba Heilmanna ze Schweinfurtu (žáka Benedikta Rejta) a dokončovala se až na přelomu 16. a 17. století. Z někdejší raně gotické baziliky přežila jen část věže a krypta; uvnitř dnes dominuje 17 metrů vysoký barokní oltář, restaurovaný v letech 1991–1993. Chrám byl znovu slavnostně vysvěcen po opravách v roce 1993.
O čtyři století později se tenhle kus gotiky stal hrdinou technického podniku, který obletěl svět. Stěhování začalo 30. září 1975 v 11:50 a skončilo 27. října 1975 v 8:52 — trvalo 646 hodin a kostel urazil 841,1 m po obloukové dráze rychlostí zhruba 1–3 cm/min. Trasa vedla k areálu bývalého špitálu se sv. Duchem, na novém místě byl chrám usazen na železobetonové základové desce; následné restaurátorské práce pokračovaly až do roku 1988. Přesun je dodnes uváděn v Guinnessově knize rekordů jako nejtěžší objekt přesunutý na kolech.
Z památky, která stála městům v cestě těžby, se tak stal paradoxní symbol — svědek likvidace starého Mostu, ale i ukázka toho, co všechno je možné udělat pro záchranu jediné stavby, která by jinak zmizela s ostatními.
Uhlí vs. město
Těžba hnědého uhlí došla na konci 50. let až k hranám starého Mostu; stát proto v roce 1964 rozhodl o demolici historického centra a výstavbě nového města. Z památek měl být zachráněn alespoň děkanský kostel pro svou hodnotu – vznikla expertní komise (pod patronací akademika Stanislava Bechyně), která připravila přesun. Kostel byl přemístěn mimo těžební prostor k bývalému špitálu se sv. Duchem, aby přežil postupující skrývku a mohl zůstat dominantou regionu. V praxi tak šlo o jedinou velkou památku starého Mostu, která nebyla obětována těžbě.
Jak ho přesunuli
Nejdřív přišlo zpevnění: obvod kostela sevřel železobetonový prstenec a uvnitř i zvenku jej podepřel ocelový rám, aby klenby a věž bezpečně přenesly deformace při rozjezdu. Poté se chrám odřízl od původních základů a 16. září 1975 byl nadzvednut, aby pod něj šly vsunout transportní prvky. Všechno se chystalo jako chirurgický zákrok: vytyčená oblouková trasa, přeložky sítí, bourání překážek a položené koleje po celé dráze přesunu.
Pod nosné body stavby se vsunulo 53 speciálních podvozků vyrobených ve Škodovce. Každý měl počítačem řízenou hydrauliku, která vyrovnávala mikrosklony a rozdíly na trati s milimetrovou přesností. Pohyb po obloukové dráze zajišťovala soustava tažných „bómů“ (navijáků); současně probíhala průběžná překládka již projetých kolejnic z konce za čelo konvoje, aby stačilo omezené množství materiálu. Průměrná rychlost vycházela na jednotky centimetrů za minutu – pomalá jízda, ale přesnost byla důležitější než tempo.
Řízení polohy hlídaly vodováhy a elektronická čidla; hydraulické válce zepředu pracovaly také jako brzdy, aby se masa stavby „neutrhla“ při sebemenší nerovnosti. V terénu se tak skládal orchestr: tažné bómy jemně dávkovaly sílu, podvozky dorovnávaly výšku a náklon, měřicí systém průběžně signalizoval, zda se stavba chová podle modelu. Výsledkem byl plynulý přesun historické konstrukce na vzdálenost 841,1 m k areálu bývalého špitálu se sv. Duchem, po kterém byl kostel usazen na novou železobetonovou základovou desku a pokračovaly víceleté opravy.

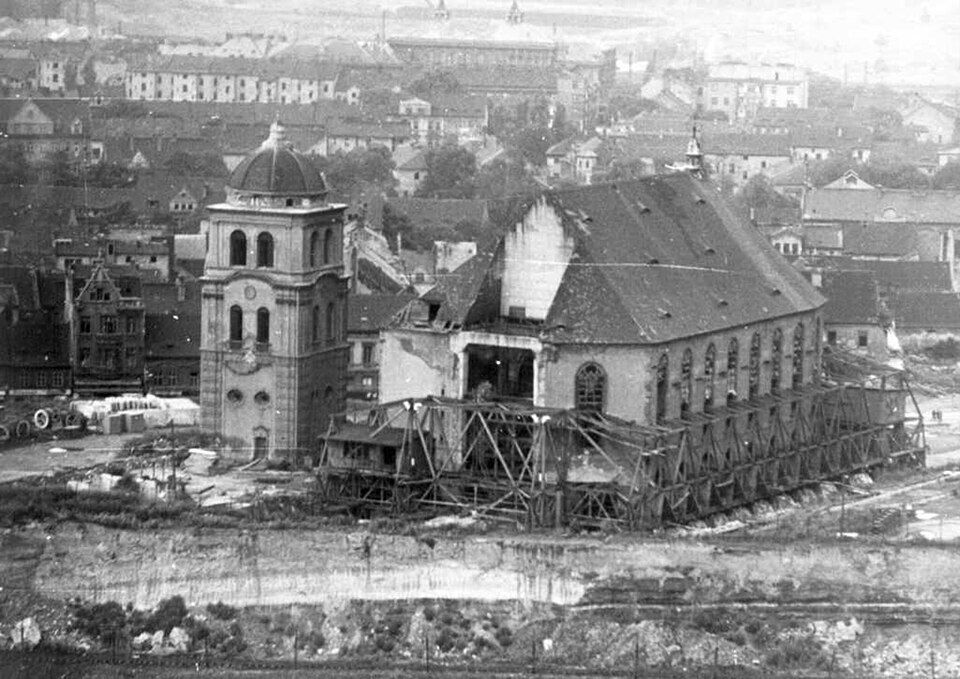

Kostel před transportem (s demontovanou věží)
Čísla přesunu
Oblouková dráha vedla kostel po předem vytyčené křivce tak, aby se vyhnul překážkám a zároveň dorazil přesně na novou základovou desku. Polohu průběžně hlídala nivelační a geodetická měření; hydraulika na podvozcích dorovnávala i drobné nerovnosti trati tak, aby klenby a věž zůstaly ve „statickém klidu“.
Klíčová čísla:
- Délka přesunu: 841,1 m (oblouková trasa s trvalou geodetickou kontrolou).
- Průměrná rychlost: ~2,16 cm/min, tj. „pomalá chůze“ techniky s důrazem na milimetrovou přesnost kroků.
- Řízení polohy: kontinuální vytyčení + průběžná nivelace; korekce probíhaly v reálném čase hydraulikou podvozků.
Co z čísel plyne? Tempo bylo záměrně velmi nízké: každý centimetr musel potvrdit měřický protokol a až potom se „pustila“ další porce dráhy. Díky tomu se oblouk držel v tolerancích a chrám „dojel“ na cílové místo bez trhlin a deformací — přesně tam, kde na něj čekala nová základová deska.
Co se změnilo
Na cílovém místě čekala připravená monolitická železobetonová základová deska, do níž byl trvale integrován ztužující prstenec, který kostel chránil už během přesunu. Tím dostala stavba „nové základy“ dimenzované na dlouhodobé sedání i na nerovnoměrné zatížení věže a kleneb.
Klíčová změna je natočení stavby: po usazení byl chrám otočen o 90° ve směru hodinových ručiček – dnes má hlavní osu sever–jih, nikoli původní východo-západní. To změnilo orientaci vstupů a světelné poměry v interiéru i to, jak kostel působí v městském prostoru (nástupní parter, schodiště, návaznosti cest).
Součástí nového založení byly také úpravy podloží, drenáže a izolace proti vlhkosti; až po jejich dokončení navázaly vícleté restaurátorské práce, aby se interiér i plášť stabilizovaly v nových podmínkách.
Lidé a technologie
Za úspěchem byla kombinace rozhodnutí státu, špičkových inženýrů a průmyslu. Ministerstvo kultury zřídilo expertní komisi vedenou akademikem Stanislavem Bechyně; od roku 1969 ji řídil Alois Myslivec. Koncepci a dozor zajišťovala Transfera Praha, organizace ministerstva kultury, která koordinovala projekci, zkoušky a realizaci — práce byly odhadnuty na zhruba 150 milionů Kčs. Vlastní přesun prováděly Průmstav Pardubice a Škoda Plzeň (výroba a úpravy podvozků, ocelových rámů).
Technologické „srdce“ tvořila počítačem řízená hydraulika. Každý z 53 transportních podvozků měl nezávislé hydraulické válce, které kontinuálně dorovnávaly výšku a náklon; polohu hlídala geodetická nivelace a elektronická čidla, aby klenby i věž zůstaly v bezpečných mezích. Tažnou sílu dodávala čtveřice navijáků („bómů“), jejichž záběr se dávkoval tak, aby se pohyb rozkládal rovnoměrně do celé nosné soustavy. Hydraulika fungovala zároveň jako brzda — při sebemenší odchylce se jízda zpomalila, výška se dorovnala a teprve pak se pokračovalo.
„Velká trojka“ podpůrných systémů byla promyšlená:
– Ocelový rám svázal obvod a převzal tahy od kleneb;
– Železobetonový prstenec fungoval jako dočasné ztužení během jízdy i jako součást finálního založení;
– Měřická služba v reálném čase potvrzovala, že se stavba chová podle modelu. V kulisách se střídaly posádky podvozků, měřičů a elektrikářů — v podstatě nepřetržitý provoz „pomalu jedoucí továrny“.
Kromě Transfery a stavebních podniků zanechali stopu konkrétní osobnosti: návrhy a oponentury profesorů (např. Josef Wünsch), ředitel Ing. Otakar Novák v čele Transfery, i zahraniční konzultace (uveden Emmanuel Gendel jako poradce pro přesuny velkých objektů). Tyto stopy jsou dnes dobře dohledatelné v deklasifikovaných a archivních materiálech.
Rekord a ohlas
Přesun mosteckého chrámu se rychle stal „exportním příběhem“ české inženýrské školy. Guinnessova kniha rekordů jej uvádí jako nejtěžší budovu přesunutou na kolech (≈12–13 tisíc tun, 841,1 m) — a právě tahle kombinace hmotnosti a délky trasy z něj udělala světovou raritu, o níž dodnes píší zahraniční i domácí média.
Ohlas nebyl jen technický. I po desetiletích se přesun připomíná jako kulturní událost: výroční materiály, rozhlasové rekonstrukce začátku „jízdy“ 30. září 1975 i popularizační články drží příběh v povědomí jako paradoxní symbol doby — zánik starého Mostu a zároveň záchranu jeho nejcennější památky.
Paměť a dnešek
Most je ukázkou dvojí paměti: město zmizelo kvůli uhlí, ale jeho nejcennější chrám přežil díky technice. Zůstává dilema, zda jsme památku zachránili, nebo vytrhli z kontextu: nové sousedství, jiná orientace i jiné vazby na každodenní život lidí. Přesto platí, že po přesunu následovaly dlouhé opravy až do roku 1988 a v roce 1993 byl kostel znovu slavnostně vysvěcen – kontinuita liturgie i obecní symboliky se tak po letech obnovila.
Co z toho plyne dnes?
– Ochrana dědictví není jen „nebourat“, ale umět rozhodnout, co a jak má přežít, když velké projekty mění mapu.
– Technické řešení je jen polovina: druhou je smíření komunity s novým místem a poctivá práce s pamětí toho, co zmizelo.
– „Znovuusazení“ památky vyžaduje péči o okolí: důstojný veřejný prostor, přístupnost, interpretaci pro návštěvníky i školy – aby se z výjimečného výkonu nestal jen kuriózní rekord, ale živá součást města.
Mostecký příběh tak připomíná, že někdy je správná volba kompromis: zachránit formu, přiznat ztrátu místa – a naučit se s tím žít.
